Đẩy mạnh trong công tác kiểm tra, giám sát, "lá chắn" trong phòng chống lãng phí, tiêu cực và hưởng ứng tháng Công nhân 2026 của Ban quản lý dự án Phát triển Điện lực
20/05/2026 11:03
Tháng 5 - Tháng Công nhân không chỉ là dịp tri ân, chăm lo cho người lao động và phát huy vai trò, tôn vinh sự đóng góp của giai cấp công nhân cho sự nghiệp phát triển đất nước nói chung, tôn vinh khát vọng đổi mới sáng tạo trong cán bộ công nhân viên, người lao động ngành Điện nói riêng.
Thực hiện theo sự lãnh đạo, chỉ đạo của Đảng ủy và Ban Giám đốc Ban Quản lý dự án Phát triển Điện lực, Ban Thanh tra nhân dân đã đẩy mạnh thực hiện kế hoạch thanh tra, kiểm tra việc thực hiện công tác phòng chống lãng phí, tiêu cực và kế hoạch thực hiện tháng ATVSLĐ năm 2026 với tinh thần quyết liệt trong triển khai các đợt kiểm tra thực tế tại hiện trường, kịp thời phát hiện, ngăn chặn từ xa, từ sớm các nguy cơ mất an toàn lao động, đồng thời nâng cao hiệu quả phòng, chống lãng phí tại các dự án.
Triển khai đồng bộ ngay từ đầu năm
Căn cứ Quyết định số 107/QĐ-BDAĐL ngày 12/02/2026 về việc ban hành Kế hoạch thực hiện công tác phòng, chống tham nhũng, lãng phí, tiêu cực năm 2026; kế hoạch số 310/KH-BDAĐ ngày 28/01/2026 về việc triển khai hưởng ứng Tháng hành động về ATVSLĐ năm 2026. Hoạt động thanh kiểm tra đã được Ban Thanh tra Nhân dân BA2 xây dựng kế hoạch và thực hiện đồng bộ ngay từ những ngày đầu năm 2026, trong đó tập trung vào công tác phòng chống lãng phí, tiêu cực và công tác an toàn vệ sinh lao động trong quá trình thực hiện các dự án.
Theo kế hoạch, Đoàn sẽ tiến hành kiểm tra các dự án trải dài khắp miền Bắc, tiêu biểu như: Đường dây và TBA 110kV Gia Sàng, tỉnh Thái Nguyên; Đường dây và TBA 110kV Xuân Trường, tỉnh Nam Định; Đường dây 110kV Việt Trì - Phố Vàng (mạch 2) và các dự án tại tỉnh Bắc Kạn, Phú Thọ, Quảng Ninh.
Nội dung kiểm tra sẽ tập trung vào các điểm cốt lõi: Việc chấp hành công tác an toàn vệ sinh lao động; Năng lực, nhân sự và thiết bị; Tiến độ thi công; Tính minh bạch trong quản lý, điều hành dự án.
Chấn chỉnh kịp thời, động viên khích lệ tại hiện trường

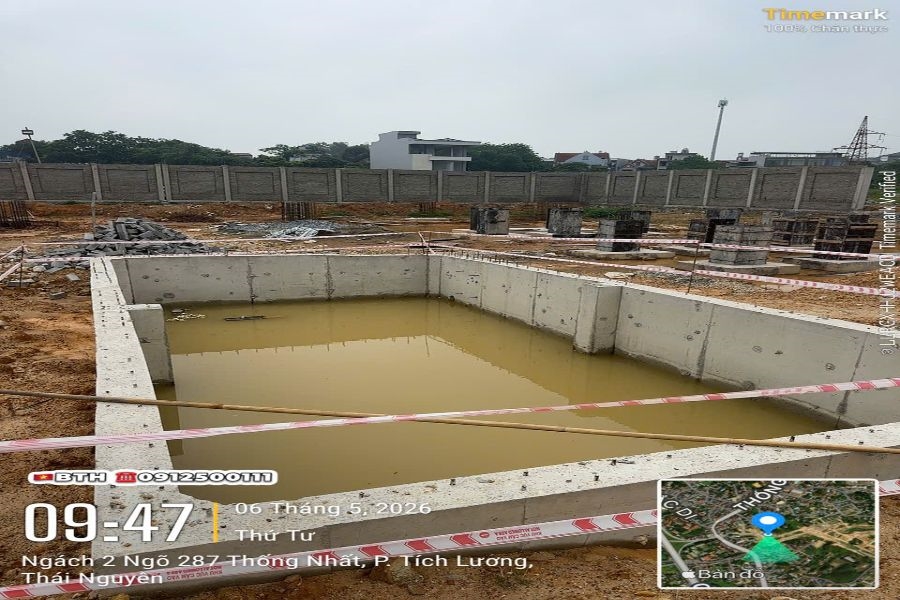

Thực hiện theo kế hoạch, ngày 06/05/2026, Đoàn kiểm tra do ông Trịnh Cao Cường - Phó Giám đốc làm Trưởng đoàn đã kiểm tra tại dự án Đường dây và TBA 110kV Gia Sàng. Đây là công trình cấp bách với quy mô xây dựng mới 1,961 km đường dây mạch kép và TBA 110kV công suất 2x63MVA, theo kế hoạch được EVNNPC giao phải thực hiện đóng điện đưa vào vận hành trong Quý II/2026.
Trong quá trình kiểm tra, đoàn đã kịp thời phát hiện và chấn chỉnh đơn vị thi công thực hiện khắc phục các tồn tại, nguy cơ mất an toàn lao động, kiểm soát nhân lực, vật tư thiết bị đưa vào dự án, công tác cập nhật hồ sơ dự án trên các phần mềm quản lý dự án. Nâng cao tính kỷ luật, tuân thủ tuyệt đối các quy định về đầu tư xây dựng của EVN, EVNNPC.
Đồng thời Ban Thanh tra nhân dân cũng biểu dương, động viên tinh thần làm việc của các công nhân đang thi công trực tiếp trên công trường với những phần quà nhỏ bé nhưng thấm đượm tình cảm, thể hiện đúng tinh thần, ý nghĩa của tháng công nhân, chăm lo cho người lao động, phát huy vai trò và tôn vinh đóng góp của giai cấp công nhân cho sự nghiệp phát triển đất nước.
Hưởng ứng tinh thần của Tháng Công nhân, Đoàn kiểm tra đã trao quà, động viên tinh thần công nhân đơn vị thi công

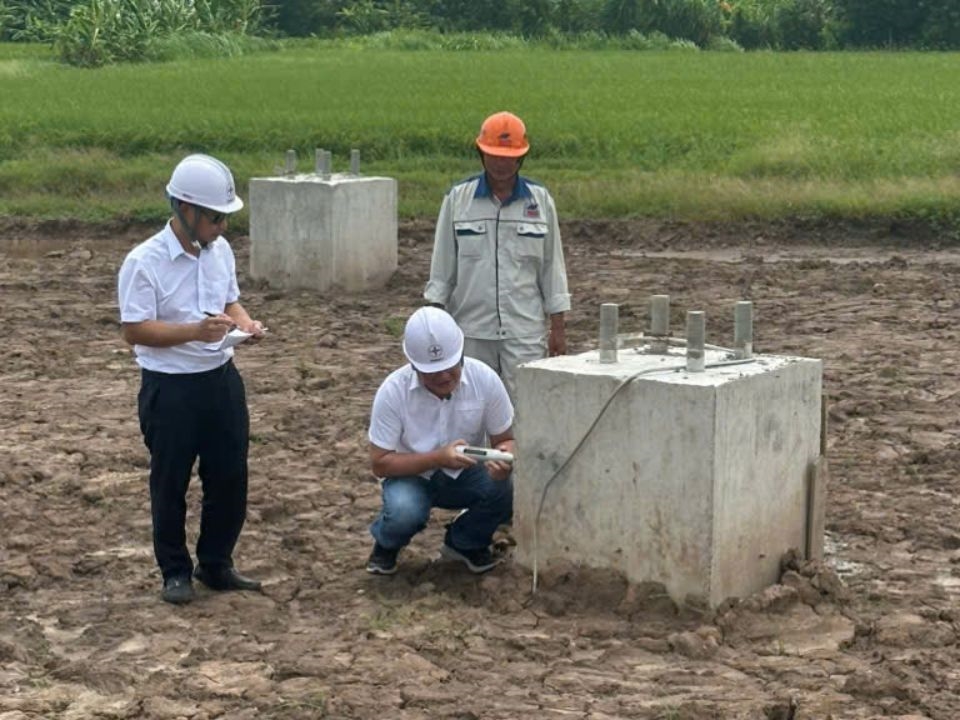

Kiểm tra chất lượng các trụ móng cột bằng súng bật nẩy bê tông
Biện pháp an toàn được các nhà thầu thực hiện nghiêm túc theo quy định
Tháo gỡ "điểm nghẽn" mặt bằng, quyết tâm đưa dự án về đích
Tiếp nối chuỗi hoạt động, ngày 13/05/2026, Đoàn kiểm tra tiếp tục làm việc tại dự án Đường dây và TBA 110kV Xuân Trường, tỉnh Ninh Bình. Công trình này có quy mô xây dựng 11,801 km đường dây mạch kép và trạm biến áp công suất 40MVA, dự kiến hoàn thành đóng điện vào Quý III/2026.
Công tác an toàn vệ sinh lao động, phòng chống cháy nổ và bảo vệ môi trường tại dự án được nhà thầu thực hiện đúng theo quy định. Tại thời điểm kiểm tra, nhà thầu đã thi công xong 16/44 vị trí móng cột của đường dây. Còn 27 vị trí cột còn lại và mặt bằng Trạm biến áp đang được chủ đầu tư tích cực phối hợp với chính quyền địa phương đẩy nhanh công tác GPMB, dự kiến cuối tháng 05/2026 bàn giao mặt bằng thi công.
Đối mặt với những khó khăn, thách thức trong công tác giải phóng mặt bằng tại cả hai dự án trọng điểm. Đảng ủy, Ban Giám đốc đã quyết liệt trong công tác lãnh đạo, chỉ đạo các Ban điều hành dự án xây dựng kế hoạch thực hiện, kiểm điểm việc thực hiện theo tuần, tháng, kịp thời xử lý các vướng mắc trong quá trình thực hiện. Sự phối hợp nhịp nhàng, chặt chẽ giữa các Ban Quản lý dự án trên cùng địa bàn, chính quyền các địa phương và các nhà thầu chính là "chìa khóa vàng" để quá trình GPMB diễn ra thuận lợi, minh bạch, rút ngắn tối đa thời gian thực hiện dự án, đảm bảo tiến độ, chất lượng và hiệu quả đầu tư.

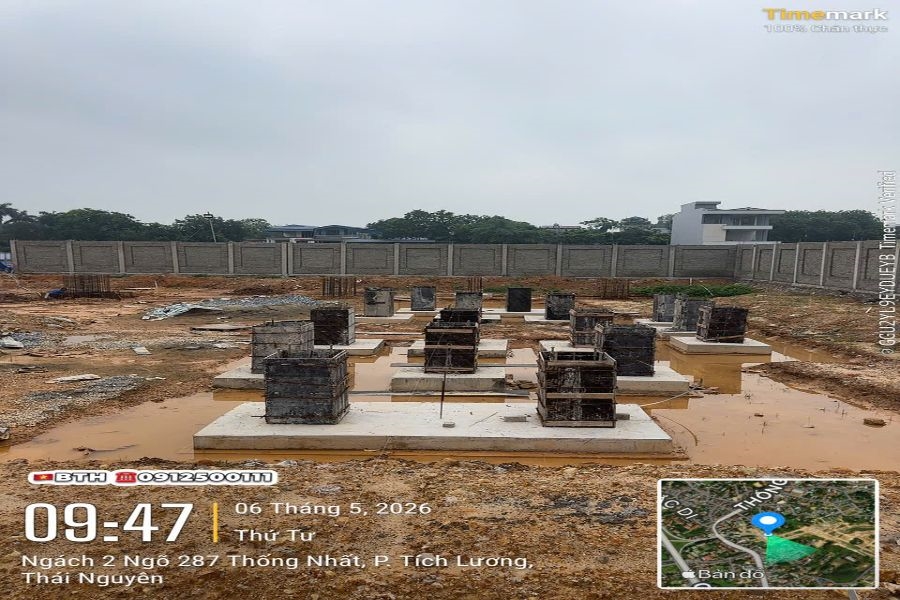

Thi công móng trụ thiết bị trong TBA 110 kV
Qua công tác thanh kiểm tra, bên cạnh việc phát hiện và ngăn ngừa vi phạm, Ban quản lý dự án Phát triển Điện lực cũng luôn song hành cùng nhà thầu, phối hợp với các địa phương để tìm hướng giải quyết các "điểm nghẽn" trong công tác bồi thường giải phóng mặt bằng, quyết tâm đưa dự án về đích đúng kế hoạch, đảm bảo an toàn, chất lượng của dự án.
Dưới sự lãnh đạo, chỉ đạo của Đảng ủy và Ban Giám đốc, Đoàn kiểm tra đã thực hiện đúng các nguyên tắc, đảm bảo tính pháp luật trong quản lý dự án. Kiên quyết nói "không" với lãng phí, tiêu cực và đảm bảo tuyệt đối an toàn cho người lao động chính là nền tảng vững chắc để Ban Quản lý dự án Phát triển Điện lực hoàn thành đúng tiến độ các dự án lưới điện được giao, phấn đấu hoàn thành thắng lợi các chương trình thực hiện Nghị quyết của Đảng ủy Tổng công ty và của Ban Quản lý dự án Phát triển Điện lực đã đề ra.
Xuân Dũng – BA2
