Điện lực Dương Kinh (Công ty Điện lực Hải Phòng) thực hiện công xưởng hóa công tơ, tăng tốc thay tháo định kỳ cuối năm 2026

Thực hiện kế hoạch thay tháo định kỳ công tơ đến hạn kiểm định năm 2026 theo quy định của Pháp luật về đo lường, Điện lực Dương Kinh (Công ty Điện lực Hải Phòng) đang tập trung nguồn lực triển khai đồng bộ các phần việc từ chuẩn bị vật tư đến thi công tại hiện trường. Điểm đáng chú ý trong cách tổ chức thực hiện năm nay là đơn vị trực tiếp đảm nhiệm công đoạn công xưởng hóa công tơ, tạo sự chủ động trong quá trình chuẩn bị và phục vụ thay tháo định kỳ.

Điện lực Dương Kinh đã chủ động công xưởng hóa quy trình lắp ráp công tơ từ khâu lĩnh vật tư, lắp ráp hoàn thiện đến tổ chức thay tháo tại hiện trường, qua đó nâng cao năng suất và bảo đảm tiến độ, chất lượng công việc.

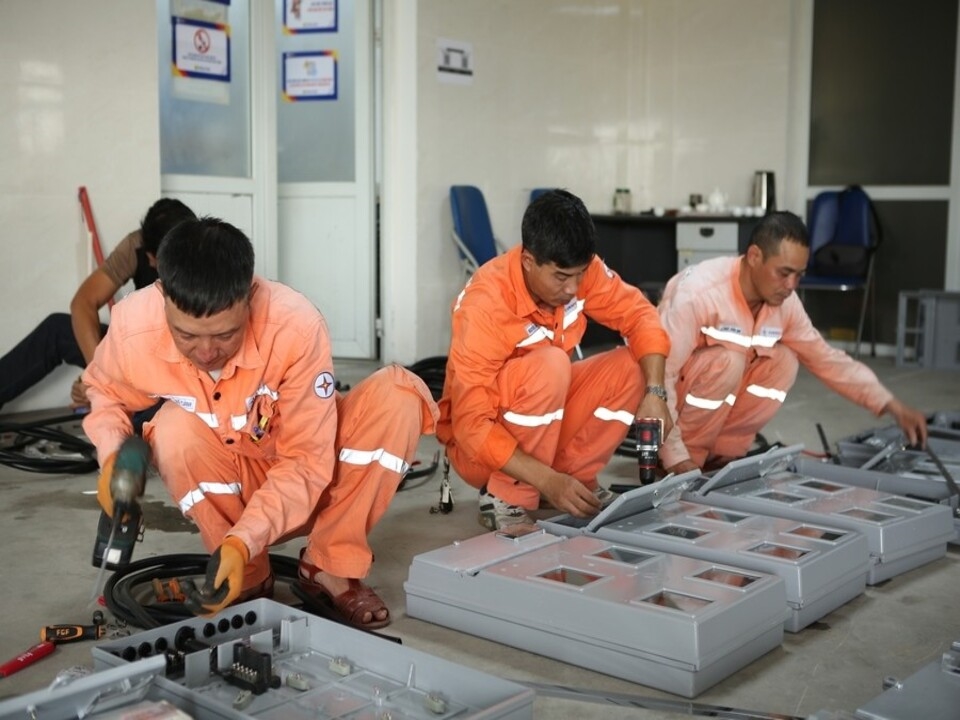

H1960

Nhân viên Điện lực Dương Kinh đăng ký làm ngày thứ 7 và Chủ nhật để công xưởng hóa công tơ đảm bảo kịp tiến độ thay tháo đo đếm định kỳ năm 2026

Theo kế hoạch 6 tháng cuối năm 2026, Điện lực Dương Kinh thực hiện thay tháo 4.408 công tơ đến hạn kiểm định, gồm 4.046 công tơ điện tử 1 pha loại 5(80)A DD226D và 362 công tơ điện tử 3 pha loại 3x5(100)A DTS27. Khối lượng lớn, trải rộng trên địa bàn quản lý, đòi hỏi đơn vị phải có phương án tổ chức khoa học, chủ động ngay từ khâu đầu vào. Trên cơ sở đó, Điện lực Dương Kinh trực tiếp lĩnh vật tư tại kho Công ty Điện lực Hải Phòng về đơn vị để tổ chức lắp ráp công tơ vào hộp. Các công đoạn được thực hiện tập trung tại chỗ, sau khi hoàn thiện được đưa ra hiện trường phục vụ thay thế theo kế hoạch. Việc công xưởng hóa giúp giảm bớt thời gian thực hiện các thao tác chuẩn bị tại hiện trường, đồng thời tạo điều kiện để lực lượng nhân viên điện lực chủ động hơn trong quy trình lắp đặt và bố trí vận chuyển đến từng khu vực, từng trạm biến áp (TBA). Đây cũng là cách làm phù hợp với yêu cầu thực tế khi khối lượng công tơ cần thay trong những tháng cuối năm khá lớn, trong khi thay thế công tơ định kỳ phải được tổ chức đúng quy trình, bảo đảm an toàn và hạn chế tối đa thời gian ảnh hưởng đến khách hàng.

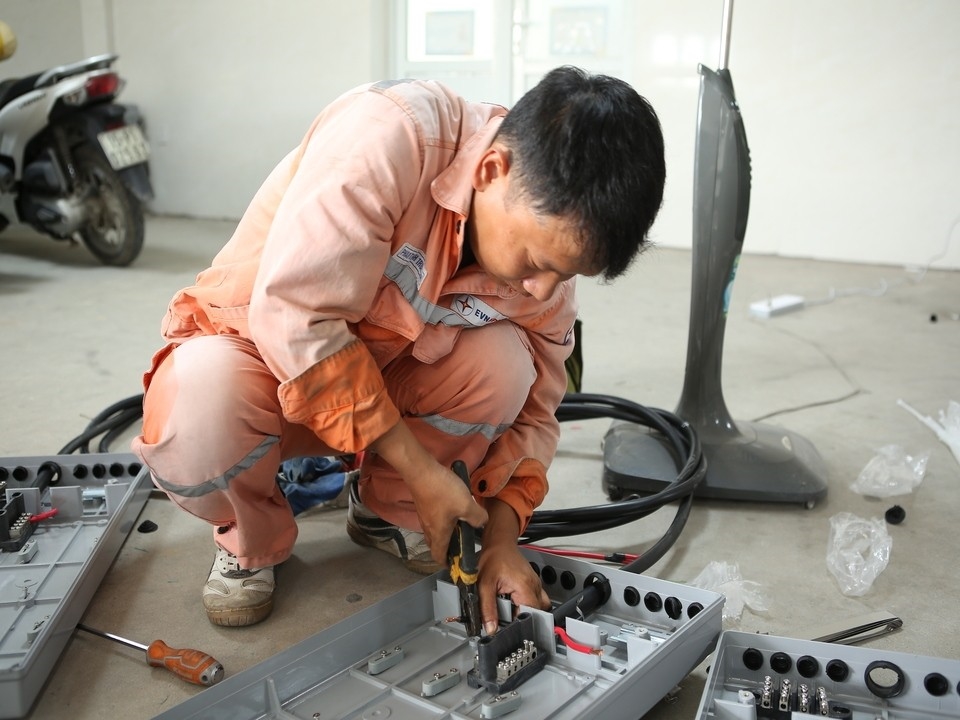

H2

Nhân viên Điện lực Dương Kinh thực hiện lắp cáp và các phụ kiện vật tư đi kèm vào hòm hộp

Một điểm được Điện lực Dương Kinh chú trọng trong quá trình triển khai là không thực hiện thay đồng loạt cả hộp công tơ. Qua rà soát thực tế tại các khu vực và TBA, đối với những hệ thống hộp công tơ đã cũ nát, biến dạng, không còn bảo đảm yêu cầu sử dụng, đơn vị sẽ thực hiện thay cả vỏ hộp nhựa. Trong khi đó, tại những khu vực hộp công tơ vẫn còn bảo đảm chất lượng, đơn vị chỉ thực hiện thay tháo công tơ đến hạn kiểm định mà không thay vỏ hộp.

Việc phân loại theo hiện trạng giúp công tác thay tháo sát với thực tế, vừa bảo đảm yêu cầu kỹ thuật, vừa tránh thay thế không cần thiết, góp phần sử dụng vật tư tiết kiệm và hiệu quả. Sau khi công tơ được công xưởng hóa, lực lượng sản xuất tổ chức thay tháo tại hiện trường theo kế hoạch. Nhân viên thực hiện kiểm tra hiện trạng, ghi nhận chỉ số công tơ cũ, tháo công tơ đến hạn và lắp đặt công tơ mới; sau đó kiểm tra vận hành, thực hiện các thủ tục thay tháo, niêm phong theo quy định và cập nhật dữ liệu trên hệ thống quản lý đo đếm. Quá trình thực hiện có sự phối hợp với khách hàng, bảo đảm việc ghi nhận chỉ số và thay thế công tơ được công khai, minh bạch, đúng quy trình.

Để hoàn thành khối lượng 4.408 công tơ trong những tháng cuối năm, bên cạnh việc tổ chức công xưởng hóa, Điện lực Dương Kinh còn chủ động bố trí, điều phối nhân lực phù hợp với từng giai đoạn thực hiện. Đơn vị huy động lực lượng làm thêm giờ vào các ngày thứ Bảy và Chủ nhật hằng tuần để tăng thời gian thực hiện, đẩy nhanh khối lượng công việc. Tại khu vực công xưởng, cán bộ, nhân viên tập trung lắp ráp, hoàn thiện công tơ; lực lượng thi công tại hiện trường tổ chức thay tháo theo các danh mục đã được chuẩn bị. Quy trình được thực hiện liên tục từ lĩnh vật tư – công xưởng hóa – hoàn thiện công tơ – đưa ra hiện trường – thay tháo – cập nhật dữ liệu, giúp các bộ phận phối hợp nhịp nhàng hơn và hạn chế tình trạng chờ đợi vật tư trong quá trình thi công.

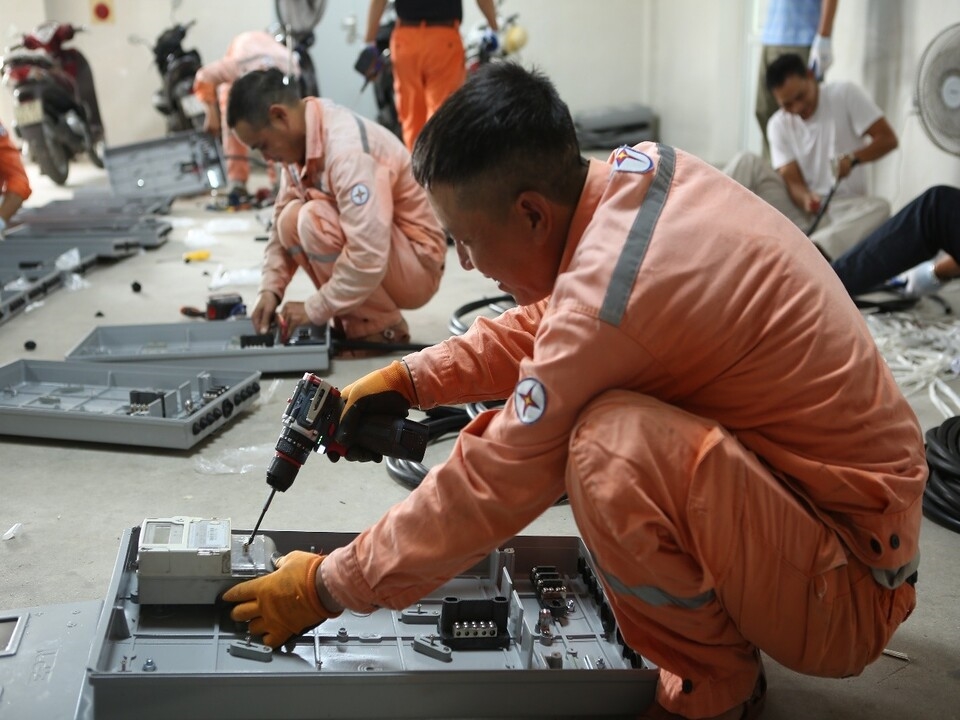

H3960

Nhân viên Tổ kinh doanh dịch vụ thực hiện quy trình lắp công tơ điện tử vào hộp

Đằng sau mỗi công tơ được hoàn thiện tại công xưởng là sự chủ động, trách nhiệm của mỗi CBNV Điện lực, đặc biệt là lực lượng trực tiếp sản xuất. Thực hiện công việc vào các ngày cuối tuần để đảm bảo tiến độ cũng thể hiện quyết tâm của Điện lực Dương Kinh trong việc hoàn thành nhiệm vụ được giao. Công tơ điện là thiết bị đo có vai trò trực tiếp trong việc xác định sản lượng điện năng sử dụng của khách hàng. Vì vậy, việc thay tháo công tơ đến hạn kiểm định vừa là yêu cầu theo quy định về đo lường, vừa góp phần bảo đảm tính chính xác, công khai và minh bạch trong hoạt động kinh doanh điện năng.

Cùng với yêu cầu về tiến độ, Điện lực Dương Kinh đặc biệt chú trọng công tác an toàn trong quá trình thi công. Các lực lượng thực hiện nghiêm quy trình kỹ thuật, quy định về an toàn điện và an toàn lao động; đồng thời tăng cường kiểm tra, giám sát trong quá trình thay tháo tại hiện trường. Với cách làm chủ động, từ công xưởng hóa đến tổ chức thi công ngoài hiện trường, Điện lực Dương Kinh đang từng bước nâng cao hiệu quả quản lý, bảo đảm an toàn, ổn định trong công tác cung cấp và dịch vụ điện cho khách hàng trên địa bàn.

Hoàng Công Hoan - CTĐL Hải Phòng
