Công ty Điện lực Hà Tĩnh tập trung hoàn thành chỉ tiêu giảm tổn thất điện năng năm 2026

Kiểm soát tổn thất đến từng đường dây, trạm biến áp; khắc phục khiếm khuyết, điều chỉnh phương thức vận hành và đẩy nhanh đầu tư cải tạo lưới điện là những giải pháp đang được Công ty Điện lực (CTĐL) Hà Tĩnh triển khai nhằm giảm tổn thất điện năng, nâng cao hiệu quả cung cấp

Tập trung xử lý các vị trí có tổn thất cao

Trạm biến áp Tùng Lộc 7, xã Tùng Lộc do Điện lực Can Lộc quản lý có công suất 250 kVA, cấp điện cho hơn 150 khách hàng. Lũy kế 9 tháng năm 2026, tỷ lệ tổn thất điện năng tại trạm ở mức trên 5%. Những ngày qua, Điện lực Can Lộc đã huy động lực lượng thay thế sứ kém chất lượng, bổ sung lộ xuất tuyến, nâng tiết diện dây dẫn hạ thế và chỉnh trang trạm theo tiêu chuẩn 5S.

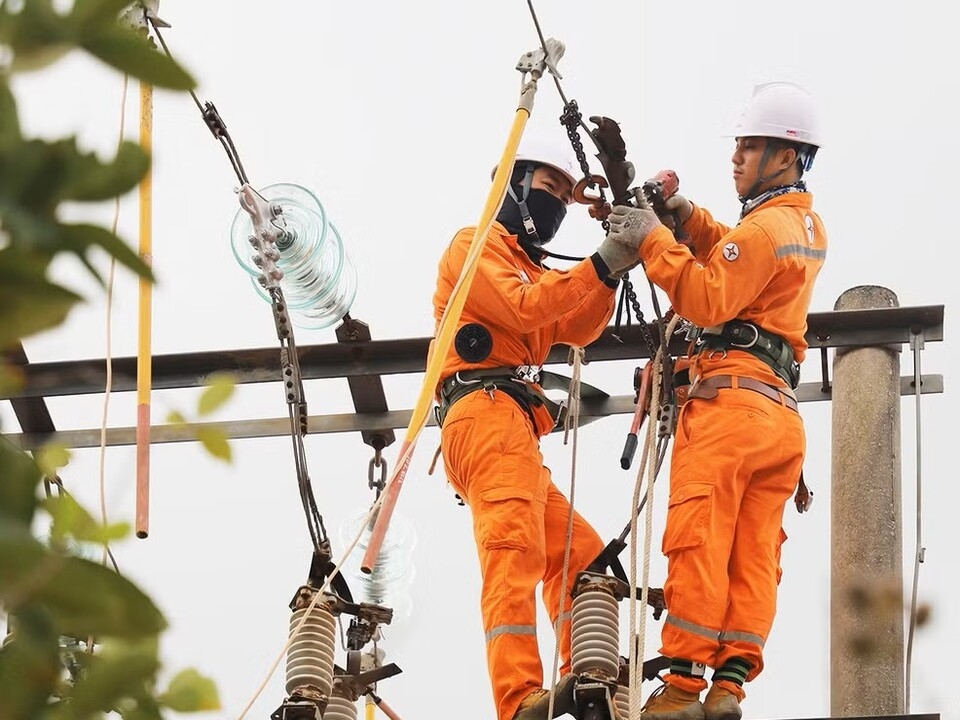

img-0292

 Công nhân Điện lực Can Lộc xử lý khiếm khuyết tại trạm biến áp Tùng Lộc 7

Theo ông Lê Cao Cảnh - Phó Trưởng Điện lực Can Lộc, sau khi hoàn thành các hạng mục, tỷ lệ tổn thất tại trạm dự kiến giảm còn 4,2%, đồng thời cải thiện chất lượng điện áp và độ tin cậy cung cấp điện cho khách hàng.

“Đến ngày 30/9/2026, đơn vị còn 16 trạm biến áp có tỷ lệ tổn thất trên 5% và sản lượng điện năng tổn thất trên 2.000 kWh. Trên cơ sở kiểm tra, phân tích nguyên nhân, chúng tôi xây dựng phương án khắc phục cho từng trạm; kết hợp cân pha, san tải máy biến áp, điều chỉnh phương thức vận hành. Đơn vị cũng đang phối hợp triển khai các công trình đầu tư xây dựng, phấn đấu đưa thêm 8 trạm biến áp vào vận hành trước Tết Dương lịch 2027”, ông Lê Cao Cảnh cho biết.

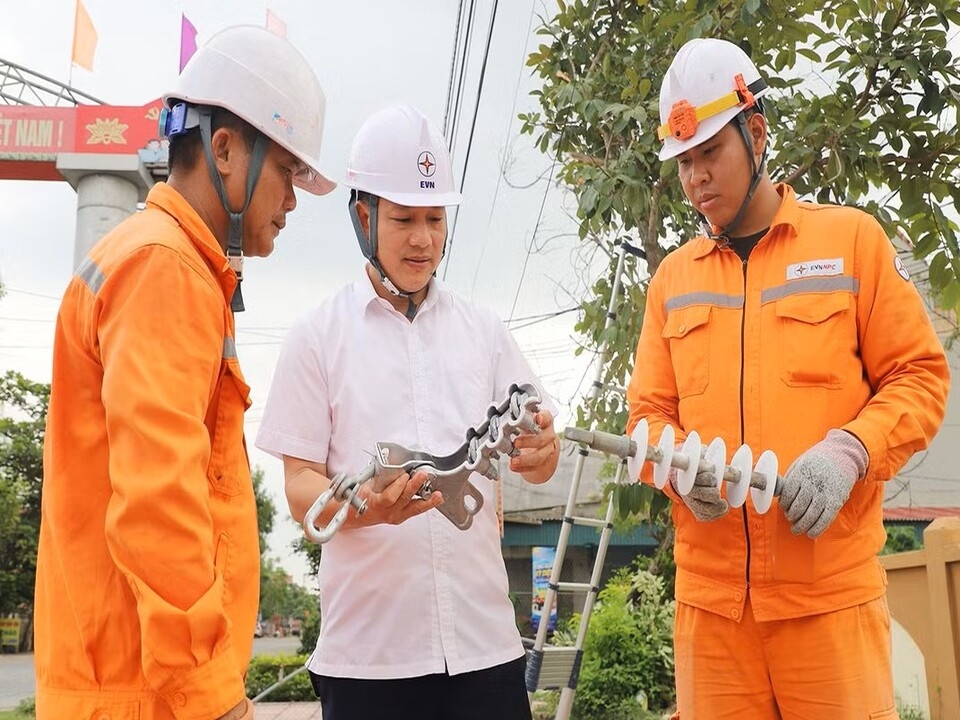

img-0272

 Lãnh đạo Điện lực Can Lộc kiểm tra, chỉ đạo công tác kỹ thuật tại hiện trường

Tại Điện lực Cẩm Xuyên, với hơn 330 km đường dây trung áp, trên 770 km đường dây hạ áp và 382 trạm biến áp, công tác giảm tổn thất được chú trọng tại những khu vực có bán kính cấp điện xa, phụ tải lớn, điện áp cuối nguồn thấp.

Ông Phạm Tuấn Anh - Trưởng Điện lực Cẩm Xuyên cho biết, trước nhu cầu sử dụng điện phục vụ sinh hoạt, sản xuất, kinh doanh có xu hướng gia tăng vào những tháng cuối năm, đơn vị chủ động dự báo phụ tải, bổ sung xuất tuyến, thay thế các đoạn dây dẫn hư hỏng, tiết diện nhỏ và điều chỉnh kết lưới. Các vị trí có nguy cơ quá tải cục bộ, tổn thất cao được ưu tiên khắc phục nhằm hạn chế điện năng hao hụt trong quá trình truyền tải, phân phối.

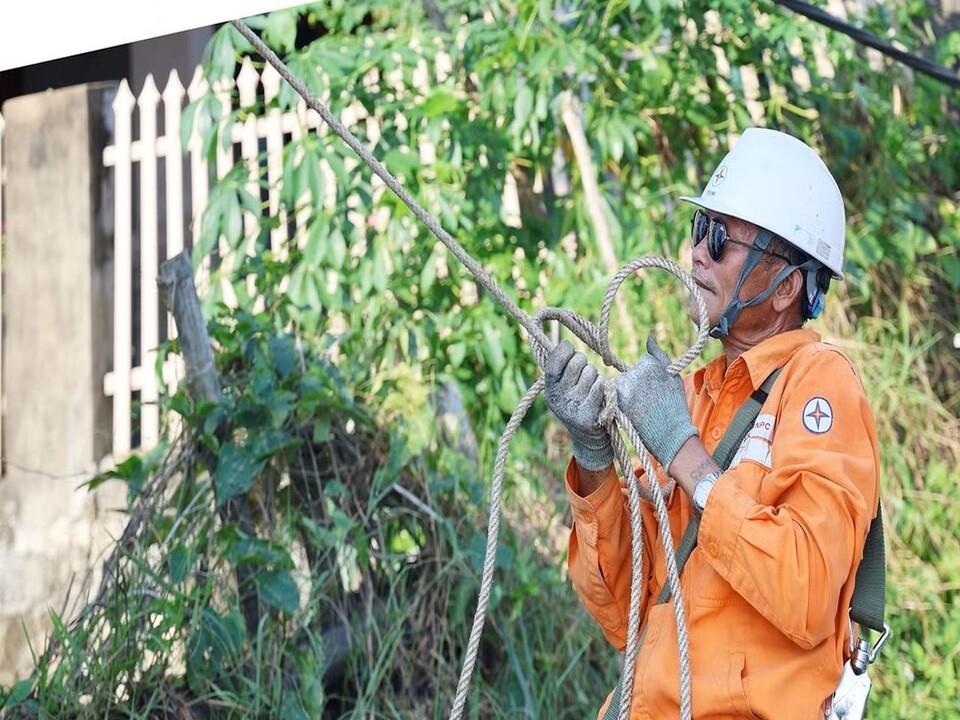

img-5029

Nhân viên Điện lực Cẩm Xuyên kiểm tra, xử lý các tồn tại trên lưới điện nhằm giảm tổn thất điện năng

Kiểm soát chặt kết quả thực hiện, nâng cao hiệu quả vận hành

Xác định giảm tổn thất điện năng là nhiệm vụ trọng tâm trong quản lý kỹ thuật, CTĐL Hà Tĩnh giao chỉ tiêu cụ thể cho các đơn vị, gắn trách nhiệm thực hiện với kết quả đạt được. Công ty định kỳ đánh giá những đường dây, trạm biến áp có tỷ lệ tổn thất cao, kiểm tra tiến độ khắc phục và chỉ đạo giải quyết các tồn tại phát sinh.

Theo thống kê của Phòng Kỹ thuật, từ đầu năm đến ngày 30/9/2026, toàn Công ty đã thực hiện thay đổi công suất hơn 370 máy biến áp, cân đảo pha hơn 2.760 máy biến áp; kiểm tra 792 bộ tụ bù; cài đặt, chỉnh định và khắc phục khiếm khuyết 354 bộ tụ bù hạ thế; sửa chữa 33 bộ tụ bù trung thế hư hỏng và luân chuyển 57 bộ tụ bù trung, hạ thế.

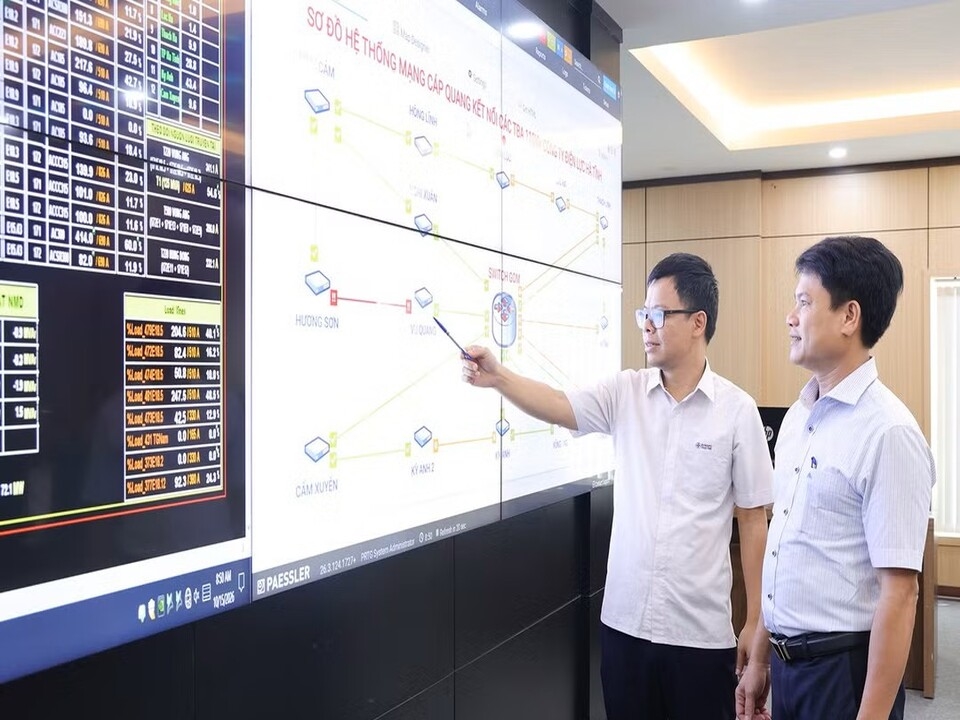

img-5116

Cán bộ kỹ thuật CTĐL Hà Tĩnh theo dõi, phân tích các thông số vận hành lưới điện trên phần mềm chuyên ngành

Ông Đào Anh Phước - Phó Trưởng phòng Kỹ thuật CTĐL Hà Tĩnh cho biết: “Yêu cầu đặt ra là mỗi giải pháp triển khai phải mang lại chuyển biến cụ thể về chỉ tiêu tổn thất. Công ty chỉ đạo các đơn vị đánh giá kết quả sau từng đợt khắc phục, xác định những tồn tại chưa được giải quyết triệt để để tiếp tục điều chỉnh, bảo đảm hiệu quả lâu dài”.

Song song với các giải pháp quản lý, vận hành, CTĐL Hà Tĩnh chú trọng đầu tư cải tạo, nâng cấp lưới điện, nhất là tại những khu vực phụ tải tăng nhanh, bán kính cấp điện xa hoặc chất lượng điện áp còn hạn chế.

Riêng tháng 9/2026, Công ty đã đóng điện 14 dự án, góp phần cải thiện chất lượng điện áp và độ tin cậy cung cấp điện. Với các công trình đang triển khai, Công ty tăng cường phối hợp với chính quyền địa phương tháo gỡ vướng mắc về mặt bằng, thúc đẩy thi công, nghiệm thu để sớm đưa vào khai thác.

dl-5781

CTĐL Hà Tĩnh đẩy nhanh tiến độ thi công các công trình cải tạo, nâng cấp lưới điện

Nhờ triển khai đồng bộ các giải pháp, lũy kế 9 tháng năm 2026, tỷ lệ tổn thất điện năng toàn CTĐL Hà Tĩnh đạt 5,44%, thấp hơn 0,39 điểm phần trăm so với kế hoạch năm được giao.

Từ kết quả đạt được, những tháng cuối năm, CTĐL Hà Tĩnh tiếp tục kiểm soát các khu vực có tổn thất cao, phát huy hiệu quả các giải pháp kỹ thuật và đầu tư lưới điện, phấn đấu hoàn thành chỉ tiêu năm 2026, góp phần bảo đảm cung cấp điện an toàn, ổn định phục vụ sản xuất và đời sống Nhân dân.

Cao Thảo - CTĐL Hà Tĩnh
